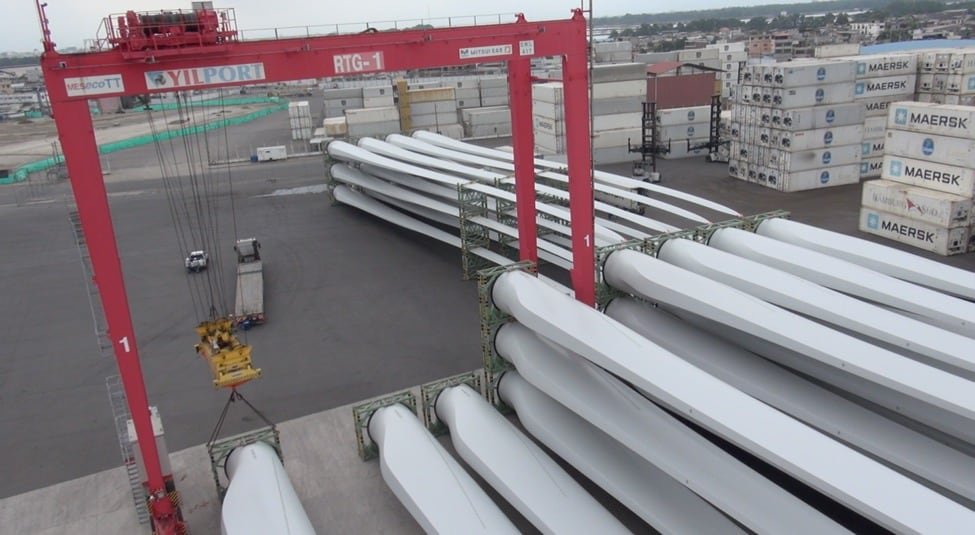

El parque eólico Villonaco III, que se construye en la provincia de Loja, ingresó en una nueva fase con la llegada de 30 de las 57 palas que se instalarán en sus aerogeneradores. Los componentes fueron desembarcados en Puerto Bolívar y serán trasladados por vía terrestre hasta el cerro Huayrapamba, donde se ubica el proyecto.

El Ministerio de Ambiente y Energía detalló que el traslado de las palas implica una operación logística de gran escala debido a sus dimensiones y al recorrido que deben realizar hasta cada uno de los 19 puntos de instalación. Para garantizar la seguridad del trayecto, se realizaron simulacros en las vías previstas y se tomaron previsiones para el transporte coordinado.

La movilización terrestre de los equipos comenzará a mediados de septiembre, una vez que se cumplan todas las condiciones necesarias. Cada aerogenerador tendrá una potencia de 5,9 megavatios y será colocado a aproximadamente 3.000 metros sobre el nivel del mar.

Villonaco III alcanzará una capacidad instalada de 112,1 megavatios, lo que lo convertirá en el mayor proyecto de generación eólica construido en Ecuador. La obra representa una inversión superior a los 200 millones de dólares de capital privado y se ejecuta mediante un contrato de concesión por 25 años.

Los trabajos de construcción comenzaron el 7 de julio de 2025 y, a junio de 2026, registraron un avance físico del 54,53 por ciento. Se prevé que la operación comercial del parque inicie en el tercer trimestre de 2027.
